รีวิวห้องครัวต่อเติมในงบประหยัด
รีวิวต่อเติมห้องครัวทาวน์โฮมในราคาประหยัด
ห้องครัวนี้เป็นส่วนต่อเติมหลังบ้านทาวน์โฮมที่เดิมเป็นพื้นที่โล่ง ๆ ไม่มีหลังคา ซึ่งเจ้าของบ้านได้ตัดสินใจลงมือทำเองโดยไม่มีประสบการณ์ด้านนี้มาก่อน โดยขั้นตอนที่ใช้ในการต่อเติมมีดังนี้
ขั้นตอนที่ 1 : วางแผนและวัดขนาดเครื่องใช้ไฟฟ้า
เริ่มต้นจากการลิสต์เครื่องใช้ไฟฟ้าที่จำเป็น เช่น ตู้เย็น, เครื่องล้างจาน, เครื่องซักผ้า, เครื่องดูดควัน และซิงค์ล้างจาน
วัดขนาดมาตรฐานของเครื่องใช้ไฟฟ้าเหล่านี้ไว้ล่วงหน้า เพื่อจะได้นำมาใช้เป็นข้อมูลในการออกแบบและจัดวางพื้นที่

ภาพจาก : เฟซบุ๊ก Vanda Pan

ภาพจาก : เฟซบุ๊ก Vanda Pan
ขั้นตอนที่ 2 : ออกแบบด้วยการวาดบนภาพถ่าย

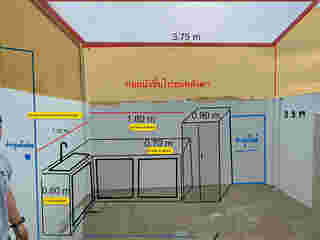

ใช้รูปถ่ายพื้นที่จริงมาวาดแบบลงบน iPad เพื่อกะขนาดและสเกลให้ใกล้เคียงกับความเป็นจริงมากที่สุด
ใช้การถามช่างและพนักงานขายวัสดุเป็นตัวช่วยสำคัญเมื่อไม่แน่ใจเรื่องรายละเอียดต่าง ๆ

ภาพจาก : เฟซบุ๊ก Vanda Pan

ขั้นตอนที่ 3 : สั่งทำหลังคาและเจาะประตูหลังบ้าน

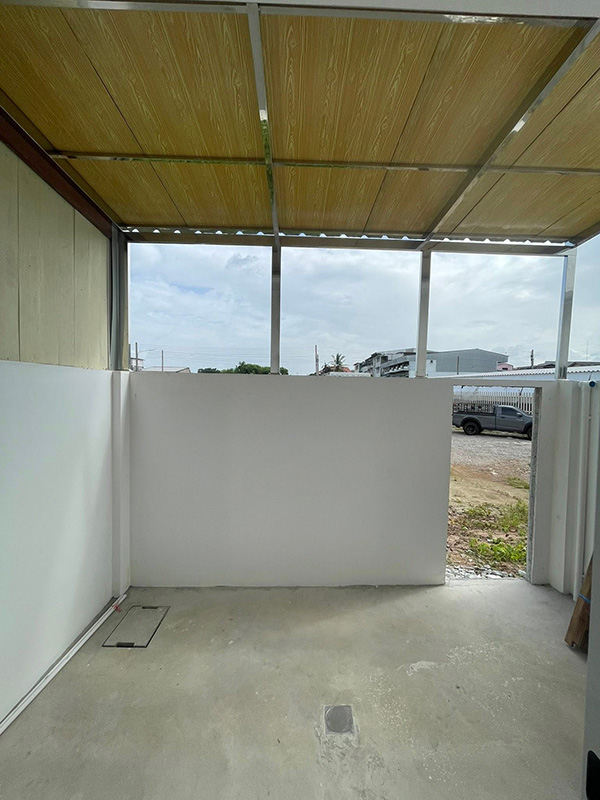

เนื่องจากพื้นที่อยู่จังหวัดชุมพรที่มีฝนตกบ่อย จึงตัดสินใจทำหลังคาและเจาะทางเข้า-ออกด้านหลังบ้านก่อน เพื่ออำนวยความสะดวกให้ช่างทำงานได้ง่ายขึ้น

ภาพจาก : เฟซบุ๊ก Vanda Pan
ขั้นตอนที่ 4 : เลือกวัสดุที่เหมาะสม
เจ้าของบ้านเลือกใช้บริการออกแบบและเลือกกระเบื้องกับทางโฮมโปร เนื่องจากมีบริการออกแบบให้ฟรี

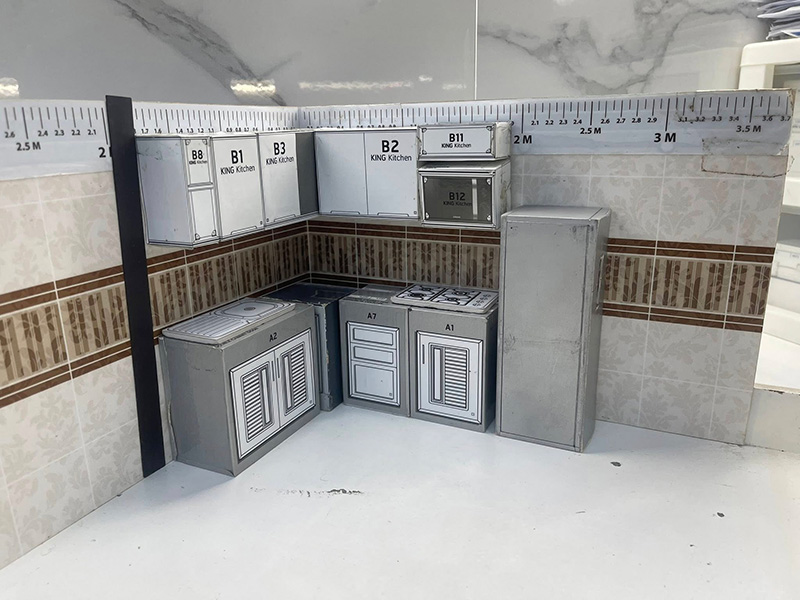

การเลือกวัสดุเน้นความทนทานต่อความชื้น จึงตัดสินใจเลือกชุดตู้จากแบรนด์ King

ภาพจาก : เฟซบุ๊ก Vanda Pan

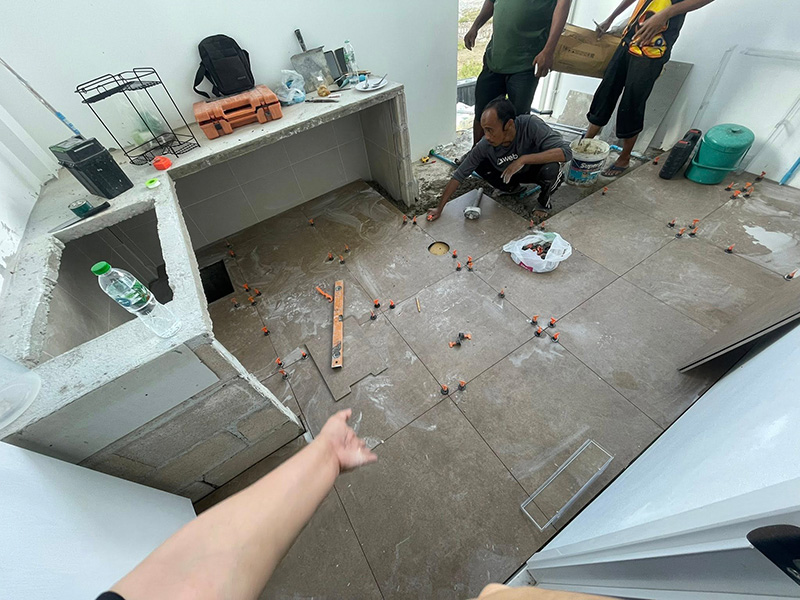

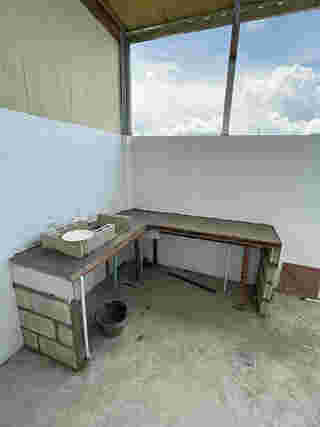

ขั้นตอนที่ 5 : ก่อสร้างและวางระบบ
รอการผลิตตู้แขวนและหน้าบานประมาณ 2 เดือน ซึ่งเป็นช่วงเวลาที่ให้ช่างก่อสร้างเคาน์เตอร์ปูนและผนัง

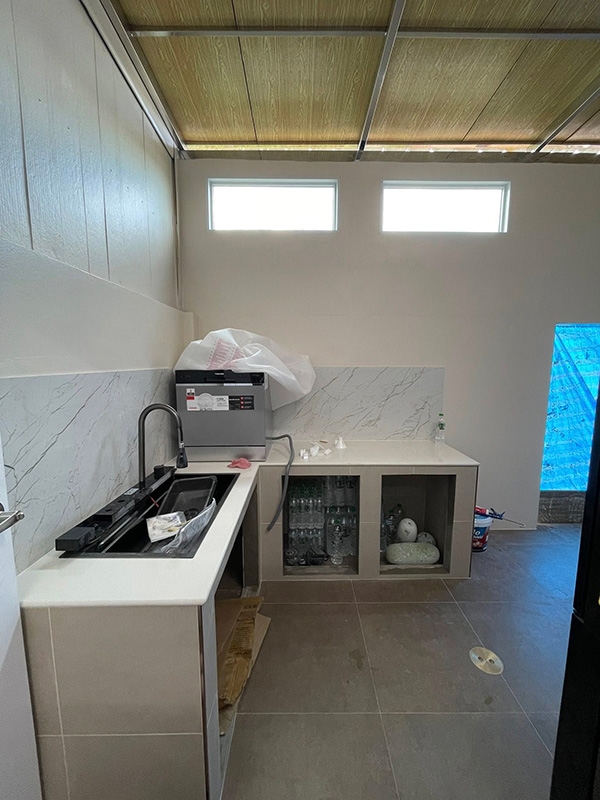

ขั้นตอนนี้สำคัญมาก : ควรวางระบบน้ำดีและน้ำเสียให้เรียบร้อยก่อนปูกระเบื้อง เพื่อป้องกันความยุ่งยากในการแก้ไขในภายหลัง

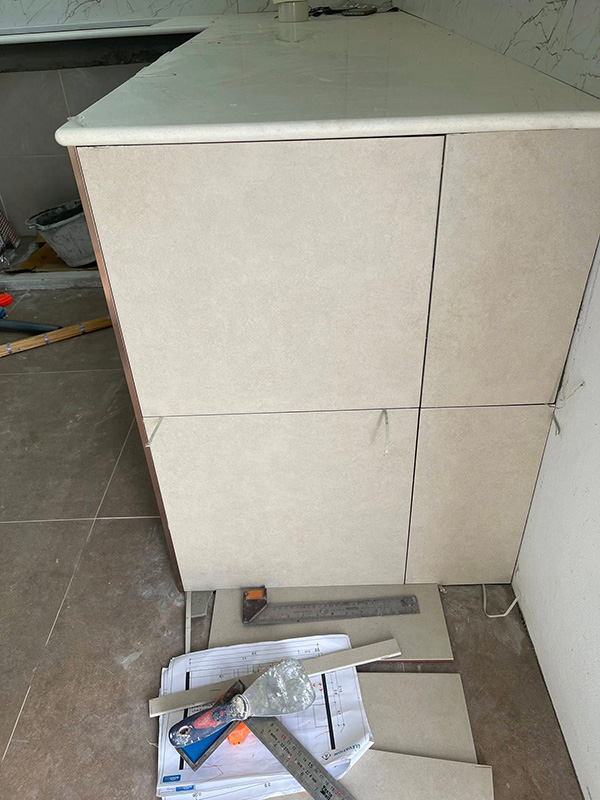

ในส่วนของท็อปเคาน์เตอร์เลือกใช้หินสังเคราะห์ที่สั่งจากบริษัทโดยตรง ทำให้ได้ราคาที่ประหยัดกว่ามาก

ภาพจาก : เฟซบุ๊ก Vanda Pan

ภาพจาก : เฟซบุ๊ก Vanda Pan

ภาพจาก : เฟซบุ๊ก Vanda Pan
ขั้นตอนที่ 6 : ติดตั้งระบบไฟ
กำหนดจุดปลั๊กไฟและตำแหน่งเครื่องใช้ไฟฟ้าตั้งแต่ขั้นตอนการออกแบบ เพื่อให้ช่างเดินระบบไฟได้อย่างเรียบร้อย

ภาพจาก : เฟซบุ๊ก Vanda Pan
ขั้นตอนที่ 7 : รอการติดตั้งตู้และเก็บงาน
หลังจากงานโครงสร้างและระบบต่าง ๆ เสร็จสิ้น ก็ถึงขั้นตอนการรอการผลิตและติดตั้งตู้ ซึ่งเป็นขั้นตอนที่ใช้เวลานานที่สุด

ภาพจาก : เฟซบุ๊ก Vanda Pan

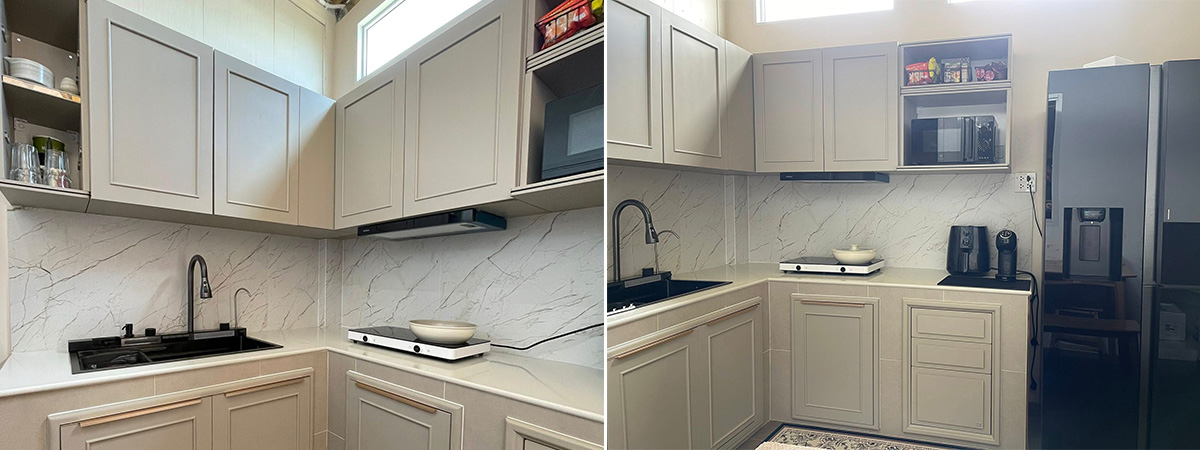

ขั้นตอนที่ 8 : ตกแต่งและติดตั้งเครื่องใช้ไฟฟ้า

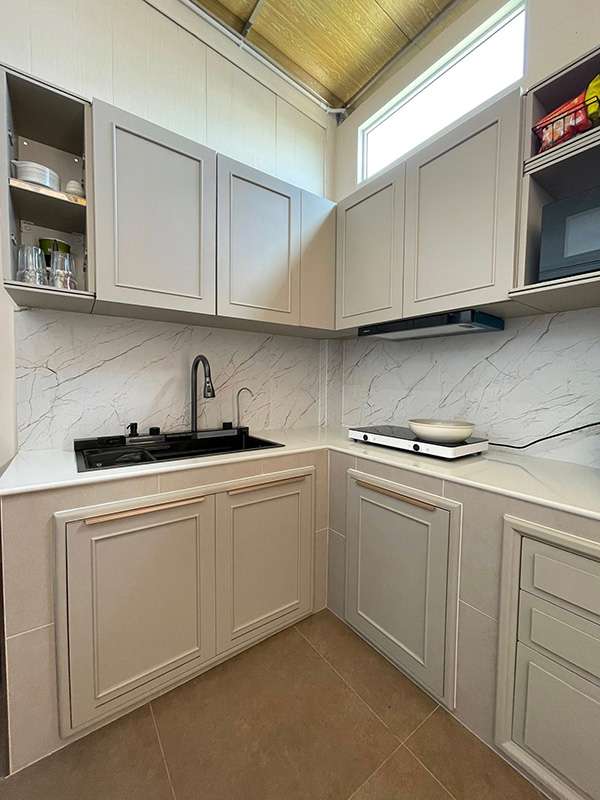

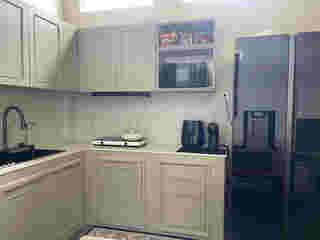

เมื่อโครงสร้างและตู้ต่าง ๆ เสร็จเรียบร้อย ก็ถึงเวลาเลือกซื้อของตกแต่งและเครื่องใช้ไฟฟ้ามาติดตั้งตามจุดที่วางแผนไว้

ภาพจาก : เฟซบุ๊ก Vanda Pan
